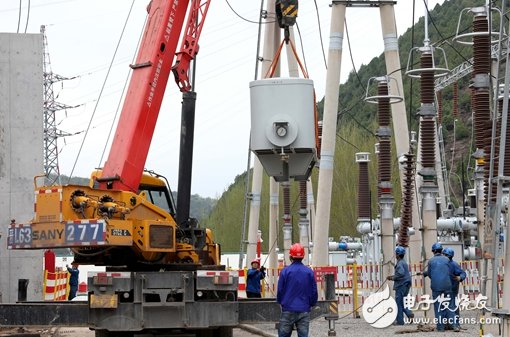

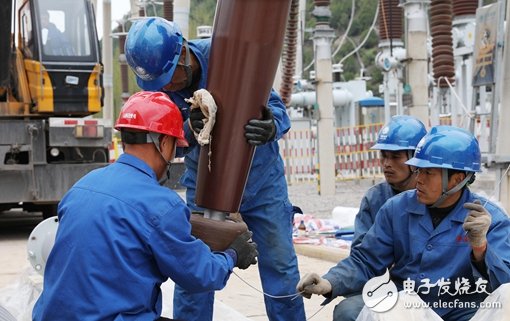

伴随着马达的轰鸣声,大吨位吊车舒展着机械臂将高压侧C相套管吊装到位,山西临汾供电公司运维的220千伏壶口站新更换的2号主变本体就位工作按计划节点完成。

220千伏壶口变电站位于吉县屯里镇,建成于2008年3月,原有2台三相三绕组辅助风冷型主变,单台容量为120兆伏安,承担着临汾境内吉县、乡宁、蒲县的供电任务,2013年最大负荷130兆瓦。近年来,在国家中西部战略开发的部署带动下,供电范围内经济实现跨越式发展,供电负荷连年攀升。随着乡宁、吉县煤矿综采深加工项目的实施,青兰高速临汾-吉县段以及中南部铁路的投运,壶口站将新增负荷180~250兆瓦,原有的主变容量将难以保证新增负荷的需要。根据电网规划,壶口变电站将进行增容改造工作,将原先主变更换为油浸自冷型变压器,单台容量将增至180兆伏安,更换后基本可以满足周边供电需求。

本期工程将新增2组10兆乏并联电容器组,同期配备主变充氮灭火系统、油色谱在线监测系统,同时更换2号主变保护、35千伏Ⅱ段保护测控装置,UPS,GPS等装置,施工单位为国网山西送变电工程公司,停电工期预计21天。新主变投运后,将极大提升临汾西山区域内的电网输送能力,有效缓解周边地区供电紧张局面,为青兰高速、中南部铁路等重点工程的顺利建设和供电区域内经济发展,提供有效助力支撑,同时对公司供电设备和电网的安全稳定运行提供强有力保障。

该公司对此次增容改造工程高度重视,工程前期协助施工单位,针对现场危险源和关键点,编写周密施工方案,组织运检、安质、调度、运行、检修、二次、自动化等多个部门专业对施工方案进行细致审查,并在停电前落实吉县、乡宁、尧都等区域内相关配电网及高危用户供电负荷倒接和应急预案。建设部认真贯彻上级会议文件精神,加强对外来施工人员的管理,严肃各项开工手续的办理,严格检查复工五项基本条件,确保现场施工人员的人、(身份)证、(保)险一致,提前消除施工过程中的各种安全隐患。

施工过程中,管理部门及时到岗到位,加强现场安全监管,对现场危险点进行重点防控,并对现场人员随机抽查,确保进场施工人员与票面一致,作业行为规范。各个专业室及监理单位严格把关做好过程验收,保证各环节施工质量符合规程要求。每日收工后,现场总协调人召集各管理部门和专业室现场负责人对当天工作进度和出现问题进行总结和点评,合理布置好第二天工作任务计划,克服天气等因素带来的不利影响,确保各项工作有序推进。

目前2号主变本体及散热器套管等主要附件已安装到位,主变抽真空注油及各项调试试验工作正在有序展开。下一步,现场管理人员将严格到岗到位,加强日常管理,持续抓好施工过程中“一方案、一措施、一张票”的有效落实,坚持执行每日工作汇报制度,督促各相关单位尽职尽责,严格按照国网公司“五通一措”要求,把控好工程安全和施工质量,确保2号主变在4月底前顺利投运。
